Preparazione del fondo per la vasca idromassaggio: un esempio reale accanto alla terrazza
In questo progetto il proprietario non ha scelto il posto a caso. Ha deciso di trasformare un angolo già esistente, piantato a fiori, per creare una zona coerente con la terrazza e più pratica da usare ogni giorno.

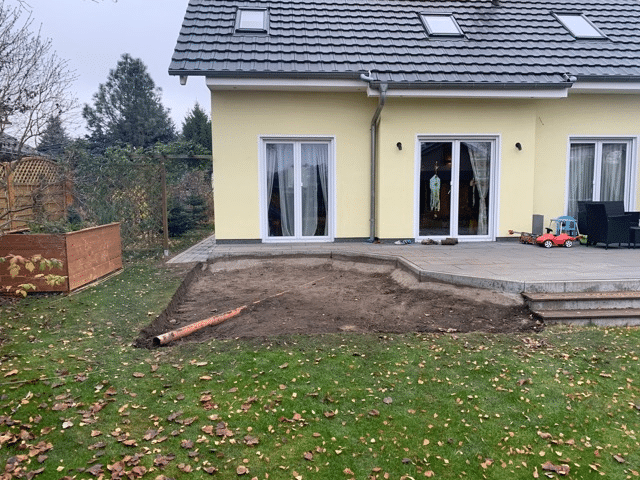

Passo 1 — Liberare il terreno e togliere lo strato di terra
Le piante sono state rimosse e poi è stato asportato lo strato superficiale di terra, per avere una base più affidabile per la futura vasca.
Dato dell’esempio del cliente: circa una giornata di lavoro e poco meno di 100 € per lo smaltimento della terra.

Passo 2 — Definire con precisione la posizione

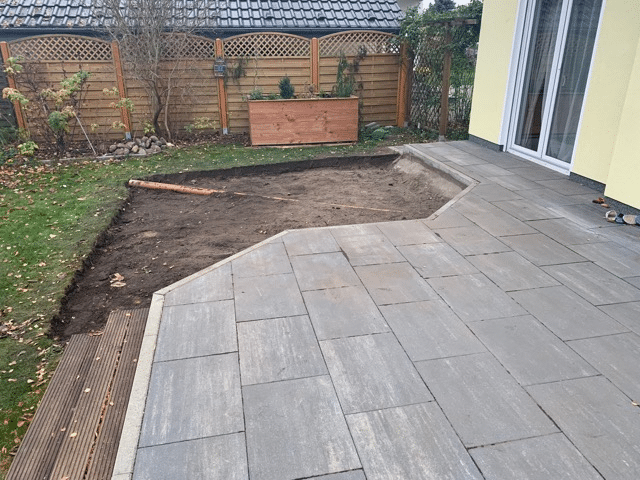

Dopo aver liberato il terreno, la posizione accanto alla terrazza si vede meglio. In questa fase si confermano accesso, disposizione e spazio necessario.

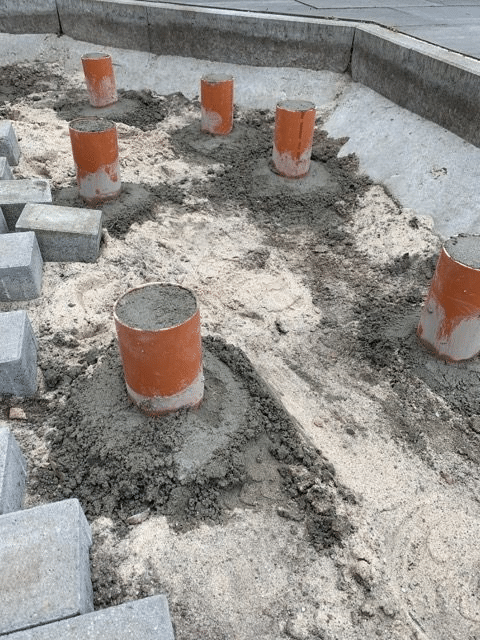

Passo 3 — Realizzare i cordoli e lo strato portante
Sono stati realizzati cordoli in muratura e la superficie è stata poi riempita di ghiaia, per formare un sottofondo adatto alla pavimentazione successiva.
Dato dell’esempio del cliente: circa una giornata di lavoro, 50 € di cemento e circa 65 € di ghiaia.

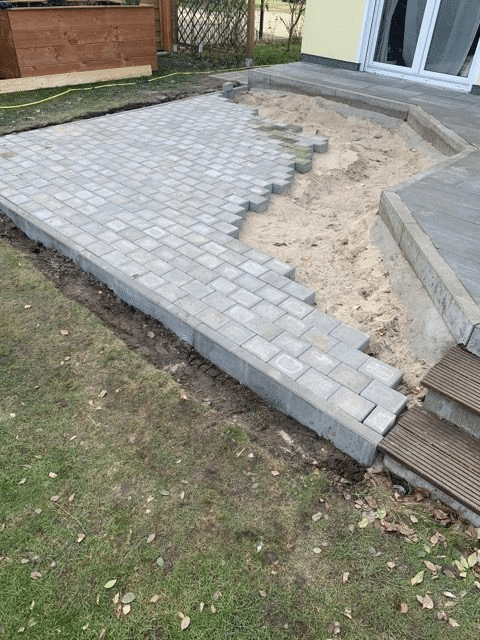

Passo 4 — Posare le lastre portanti
Poi tutta la superficie è stata pavimentata, per ottenere un piano stabile, pulito e facile da curare. Qui la zona misurava circa 16 m².
Dato dell’esempio del cliente: circa tre giornate di lavoro e da 130 a 200 € di materiali.

Passo 5 — Progettare il raccordo con la terrazza esistente
Tra la terrazza e la zona preparata c’era un dislivello di circa 40 cm, quindi il proprietario ha scelto un raccordo in legno.

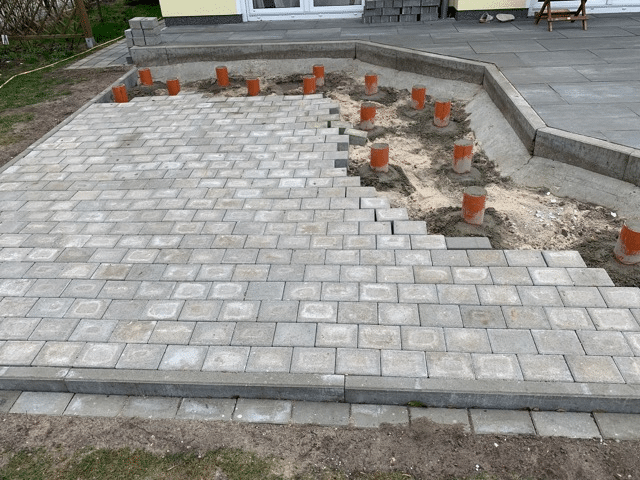

Passo 6 — Realizzare la sottostruttura intorno alla vasca
È stata preparata una sottostruttura per incorniciare la vasca e collegare visivamente la nuova zona alla terrazza principale.

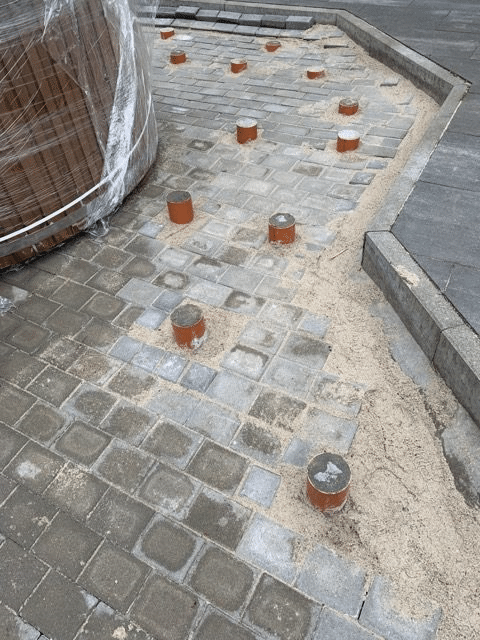

Passo 7 — Aggiungere appoggi intermedi
Altri appoggi sono stati distribuiti tra le lastre, per stabilizzare la terrazza in legno e ripartire meglio i carichi.

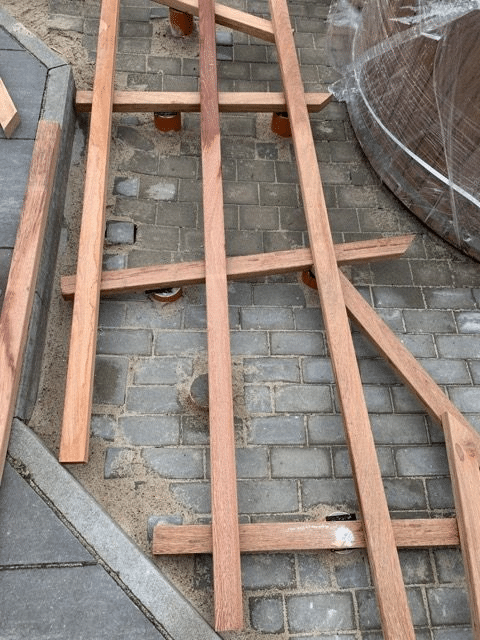

Passo 8 — Montare il telaio in legno
Poi si assembla la struttura in legno della terrazza, che creerà il passaggio tra la terrazza esistente e la vasca.

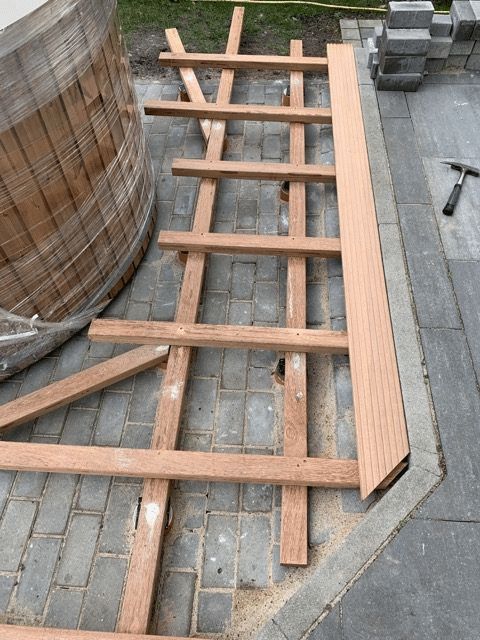

Passo 9 — Realizzare la curva intorno alla vasca
La chiusura circolare intorno alla vasca richiede più precisione di una normale terrazza dritta. Spesso è una delle parti tecnicamente più impegnative del progetto.

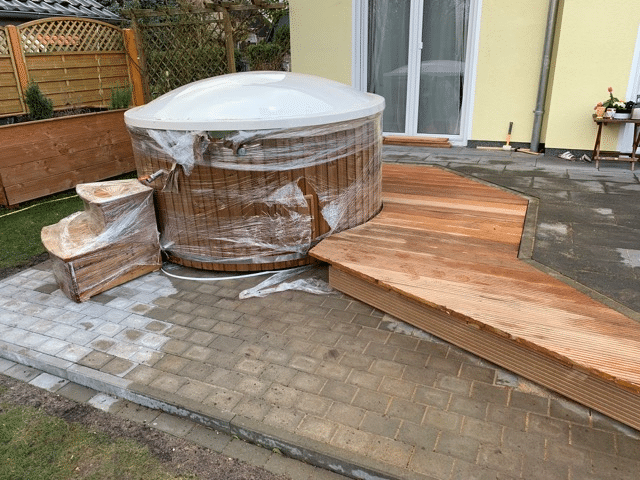

Passo 10 — Completare l’inserimento nella terrazza

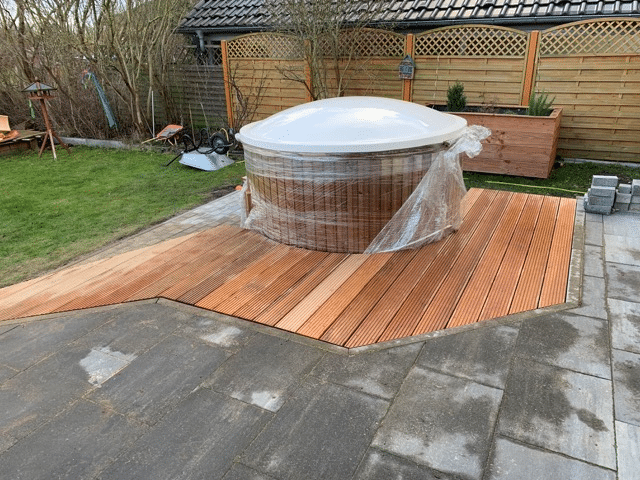

Dopo aver montato le finiture, la vasca appare integrata nel progetto: non sembra più semplicemente appoggiata, ma davvero inserita nello spazio esterno.
Dato dell’esempio del cliente: circa 1.000 € per i lavori in legno eseguiti da un’impresa.

Passo 11 — Risultato finale e dotazione tecnica
In questo esempio la vasca ha anche luci LED, sistemi di massaggio e filtrazione. Alimentazione elettrica e accesso tecnico vanno quindi previsti fin dall’inizio.
Dato dell’esempio del cliente: circa mezza giornata di lavoro per l’alimentazione elettrica e circa 25 € di cavi.

Cosa mostra questo esempio
- La posizione giusta va pensata prima di ordinare la vasca.
- La preparazione del fondo è un lavoro edile a sé.
- I lavori accessori possono richiedere diverse giornate e alcune centinaia di euro.
- L’inserimento in una terrazza in legno aumenta molto impegno tecnico e budget.
- Più l’integrazione è spinta, più conta essere sicuri della posizione definitiva.
Questo esempio va inteso come caso pratico che mostra lo svolgimento di un progetto reale. Costi e soluzioni tecniche cambiano secondo terreno, misura della vasca, dotazione e livello di finitura desiderato.
Vasca idromassaggio incassata in una terrazza: guida completa alla preparazione e all’installazione
Guida illustrata basata su un’installazione TimberIN reale. Le foto mostrano una soluzione concreta con struttura in legno e stufa a legna esterna. Spiegano la preparazione, ma non sono un progetto strutturale valido per tutti. Misure, portata, distanze di sicurezza di stufa e camino, raccordi e drenaggio devono sempre corrispondere al modello effettivamente ordinato e al terreno.
Una vasca incassata è diversa da un modello semplicemente appoggiato su una terrazza. A pavimentazione finita, gran parte della vasca, dei raccordi e della struttura non si vede più. Il cantiere va quindi pensato prima di chiudere la terrazza: base portante, drenaggio, accesso tecnico, posizione della stufa, percorso dei tubi, apertura del coperchio e possibilità di togliere un pannello per la manutenzione.
La sequenza di immagini che segue mostra tutti i passaggi principali del progetto, dalla consegna al risultato finito.

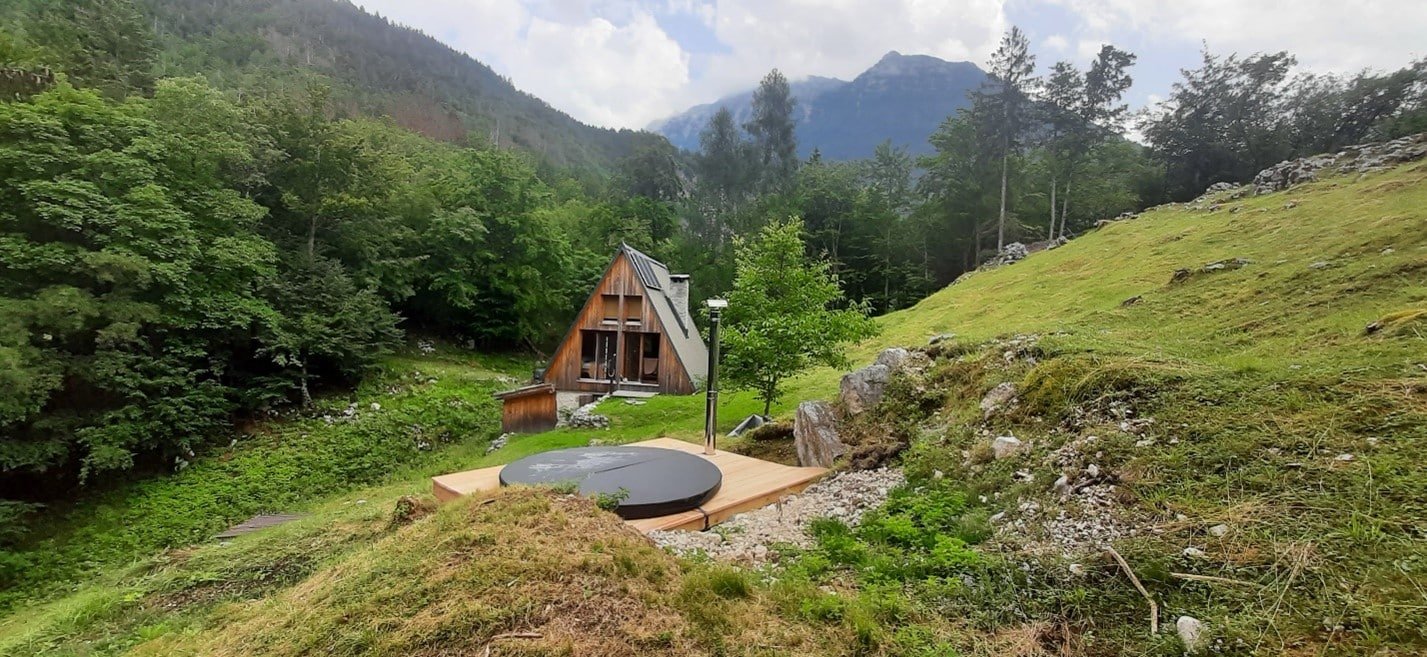

Come appare il risultato finito?

L’obiettivo è una vasca visivamente integrata nella terrazza, senza limitare l’accesso ai componenti tecnici. Nel progetto fotografato la pavimentazione circonda la vasca, mentre la stufa a legna resta raggiungibile dall’esterno del bordo.
Prima di iniziare verifica almeno:
- il carico totale della vasca piena e occupata;
- stabilità e planarità della base;
- drenaggio intorno e sotto la struttura;
- accesso a scarico, raccordi ed eventuale filtrazione;
- spazio per la stufa e per l’apertura del suo sportello;
- percorso del camino;
- accesso successivo per controlli e manutenzione;
- apertura completa del coperchio senza interferire con la terrazza.

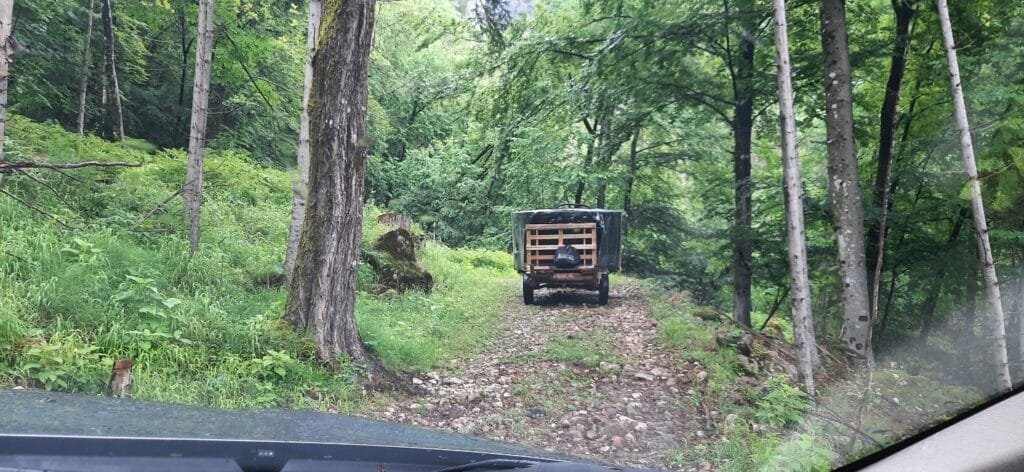

Passo 1 — Ricevere la vasca prima di iniziare l’incasso

La vasca viene consegnata protetta per il trasporto. Prima di portarla sul posto controlla l’accesso tra il punto di scarico e la terrazza: larghezza dei passaggi, curve, pendenze, scale, piante e ostacoli sopra il percorso.
Lascia la vasca protetta il più possibile finché la base non è pronta. La pavimentazione non va costruita «intorno a una stima»: la posizione reale di vasca, stufa, raccordi e accessori deve essere definita prima di chiudere la struttura.
In questa fase:
- controlla lo stato della vasca e degli accessori consegnati;
- individua la posizione della stufa e dei raccordi;
- conferma l’orientamento della vasca;
- stabilisci dove resterà l’accesso per la manutenzione;
- non chiudere ancora nessuna parte della terrazza.

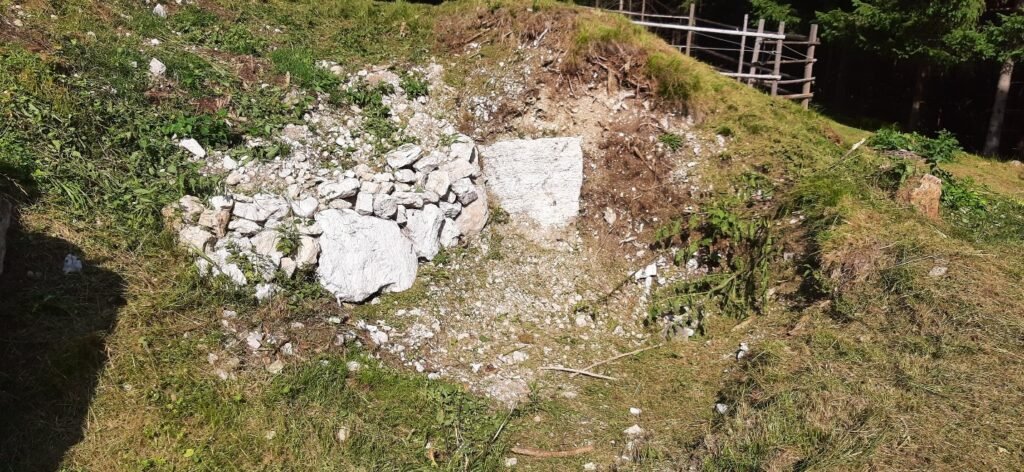

Passo 2 — Preparare appoggi stabili e una base drenante

La foto mostra i primi punti di appoggio che stabilizzano la struttura successiva. Non conta riprodurre esattamente numero o forma delle pietre visibili, ma realizzare una base che non ceda e mantenga la struttura in bolla.
Con una vasca incassata la base deve sostenere contemporaneamente:
- la vasca;
- l’acqua;
- le persone;
- il peso della pavimentazione e della sottostruttura;
- carichi puntuali dovuti ad accessi, gradini o accessori.
Il fondo deve anche poter smaltire la pioggia, gli schizzi e l’acqua dello svuotamento o della manutenzione. Una zona chiusa senza drenaggio può tenere umidi a lungo il legno e i raccordi.
Importante: con una terrazza rialzata, un balcone, un terreno instabile o una struttura esistente, la portata va confermata per il progetto reale. Le foto mostrano un cantiere; non sostituiscono un calcolo strutturale.

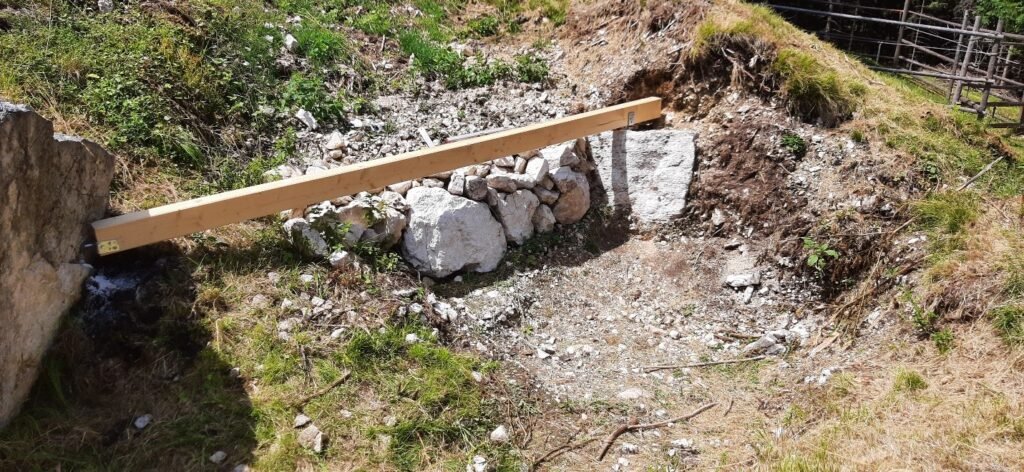

Passo 3 — Posare il primo appoggio di riferimento

Il primo montante o appoggio è decisivo, perché è il punto di partenza della geometria della struttura. Se è instabile o mal posizionato, l’errore si trasmette a tutta la base.
Prima di aggiungere altri elementi:
- controlla la verticalità dell’appoggio;
- controlla la stabilità;
- verifica l’altezza rispetto al piano finito della terrazza;
- conferma lo spazio necessario intorno alla vasca;
- prevedi lo spazio per la stufa.
Questo è il momento giusto per segnare a terra il diametro esterno della vasca e la zona che deve restare sempre accessibile.

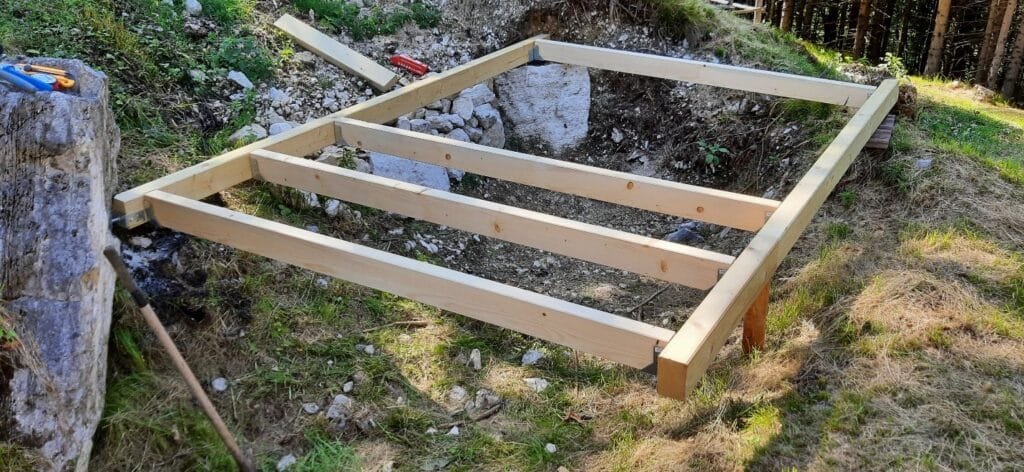

Passo 4 — Costruire e mettere in bolla la struttura portante

Partendo dal primo appoggio, la base si estende intorno alla futura vasca. La foto mostra la costruzione progressiva del telaio e la regolazione degli appoggi per ottenere un fondo stabile.
Prima di posare la vasca controlla:
- planarità in più direzioni;
- rigidità della struttura;
- distribuzione degli appoggi;
- assenza di ribaltamenti o movimenti;
- corrispondenza tra altezza della base e altezza finale della pavimentazione.
La vasca non deve servire a «forzare in posizione» una struttura irregolare. La base deve essere corretta prima della posa.
Prevedi anche spazio sotto la struttura, perché l’acqua non resti intrappolata. Drenaggio e ventilazione sotto la pavimentazione facilitano anche la manutenzione futura.

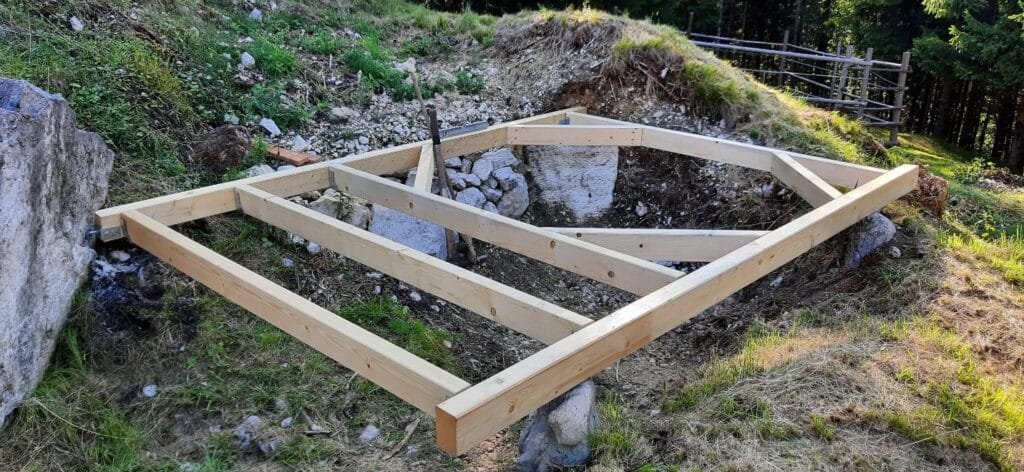

Passo 5 — Lasciare il vano tecnico per stufa e raccordi

La struttura non è uguale su tutto il perimetro della vasca. Sul lato della stufa il progetto fotografato prevede un’apertura con un proprio telaio, per lasciare libera la zona tecnica.
Questo vano va progettato prima di posare la pavimentazione definitiva. Deve permettere:
- la posa della stufa esterna;
- il passaggio dei collegamenti tra stufa e vasca;
- l’accesso allo sportello del focolare;
- il caricamento della legna;
- il controllo dei raccordi;
- interventi futuri senza smontare tutta la terrazza.
Se ci sono filtrazione, pompa, valvola di scarico, idromassaggio o componenti elettrici, anche questi devono restare accessibili.
Un buon incasso non si limita a nascondere i componenti tecnici: li integra mantenendo un vero accesso tecnico.

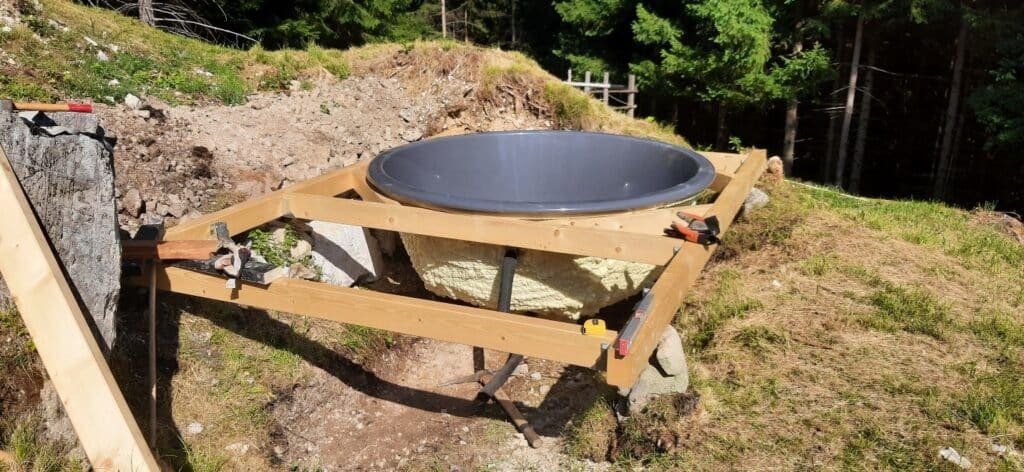

Passo 6 — Posare la vasca sulla struttura prima di chiudere la terrazza

Quando la base è pronta si può posare la vasca. La foto mostra la vasca sulla struttura prima della chiusura definitiva della pavimentazione.
Non verificare soltanto che la vasca «ci stia». Controlla:
- che la vasca appoggi in modo uniforme;
- che non si muova se spinta da lati diversi;
- che sia posizionata correttamente rispetto al piano futuro della terrazza;
- che lo scarico resti accessibile;
- che i collegamenti della stufa non siano schiacciati;
- che lo spazio per i pannelli di manutenzione sia sufficiente.
Se serve un appoggio in più, va aggiunto prima delle finiture.
Fare una prova di montaggio prima di chiudere
Posiziona per prova stufa, tubi, eventuali gradini e coperchio prima di posare tutte le doghe della terrazza. Così non scopri troppo tardi che un componente non si può aprire, togliere o mantenere.

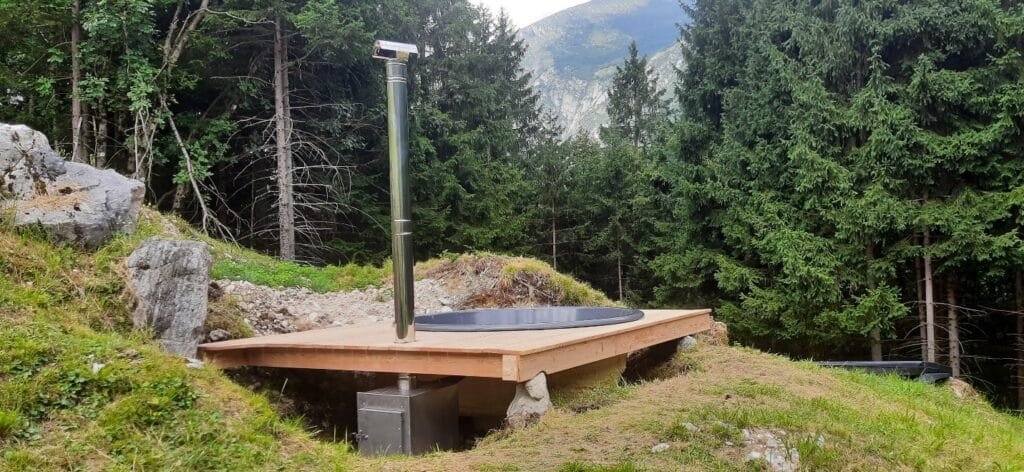

Passo 7 — Posizionare la stufa esterna nella sua zona

La stufa si posiziona accanto alla vasca, nello spazio preparato durante la costruzione della struttura. La foto mostra chiaramente perché questa zona deve restare aperta e accessibile.
Conta soprattutto l’accesso allo sportello del focolare: bisogna poter caricare la legna, togliere la cenere e controllare la stufa senza strisciare sotto la terrazza.
Prevedi inoltre:
- l’accesso all’ingresso e al ritorno dell’acqua;
- un percorso dei tubi senza forzature;
- una zona tecnica smontabile per togliere in futuro la stufa;
- le distanze prescritte per il modello di stufa effettivamente installato.
Non chiudere la zona tecnica prima di aver controllato i raccordi.

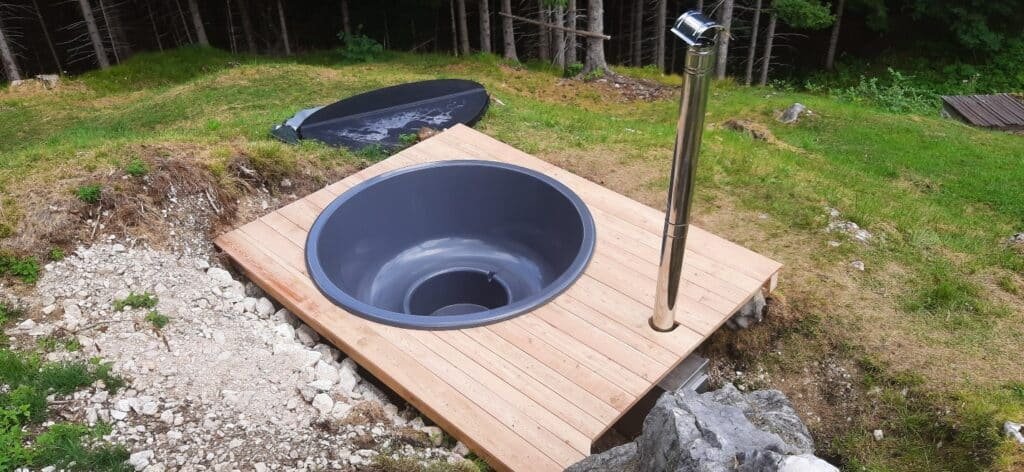

Passo 8 — Posizionare il camino e verificare gli spazi liberi

Dopo la posa della stufa si monta il camino. Il progetto fotografato mostra il tubo libero sopra la zona tecnica.
Il camino non va orientato o chiuso in modo da portare calore e fumo verso i bagnanti, il bordo della vasca o parti delicate della terrazza.
Prima delle finiture verifica:
- percorso verticale e stabile del tubo;
- distanza dalle parti combustibili;
- assenza di ostacoli sopra;
- nessuna interferenza con il coperchio aperto;
- accesso per controllo e pulizia.
Le distanze esatte dipendono da stufa, tubo e situazione del cantiere: segui sempre le prescrizioni dei componenti installati.
Passo 9 — Chiudere la terrazza senza bloccare l’accesso tecnico
Quando vasca e stufa sono posizionate correttamente, si può completare la pavimentazione intorno alla vasca.
L’errore più frequente nell’incasso è un impianto molto bello ma non più manutenibile. Prevedi quindi pannelli o doghe rimovibili nei punti decisivi.
Di solito devono restare accessibili:
- lo scarico;
- i raccordi della stufa;
- le valvole;
- filtro e pompa, se presenti;
- gli eventuali collegamenti elettrici;
- i punti di fissaggio o di smontaggio della stufa;
- il sotto della terrazza per i controlli.
Il bordo della terrazza non deve stringere la vasca. Lascia una fessura pulita intorno alla vasca, così i movimenti del legno della terrazza non spingono direttamente contro la parete della vasca.

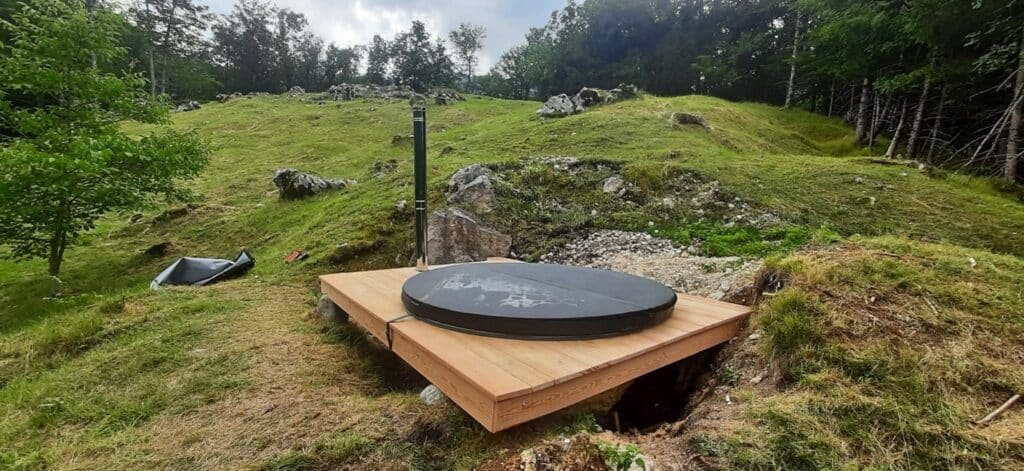

Passo 10 — Prevedere il coperchio fin dall’inizio

Il coperchio non è un dettaglio da aggiungere a lavori finiti. Ingombro, verso di apertura e spazio necessario per maneggiarlo vanno verificati.
Con una vasca incassata il bordo della pavimentazione può ostacolare la presa se la vasca è troppo bassa o se la terrazza arriva troppo vicino.
Il coperchio serve in particolare a:
- limitare foglie e sporco;
- proteggere l’acqua quando la vasca non è in uso;
- facilitare la cura;
- ridurre le dispersioni di calore, secondo il tipo di coperchio.
Prova l’apertura completa prima di considerare finita la terrazza.
Passo 11 — Fare le prove prima di considerare concluso l’incasso
Esegui un controllo completo del sistema prima di chiudere gli ultimi pannelli tecnici.
Controllo meccanico
- vasca stabile;
- struttura senza movimenti;
- pavimentazione rigida;
- accesso libero alla stufa;
- pannelli di manutenzione rimovibili.
Controllo idraulico
- scarico accessibile;
- raccordi visibili al primo riempimento;
- nessuna perdita;
- circolazione corretta tra vasca e stufa;
- acqua smaltibile senza bagnare la struttura.
Controllo della stufa
- sportello utilizzabile senza ostacoli;
- camino posizionato correttamente;
- zona tecnica accessibile;
- nessun elemento della terrazza aggiunto dopo dentro uno spazio libero necessario.
Controllo d’uso
- entrata e uscita sicure;
- coperchio utilizzabile;
- nessuno spigolo fastidioso della terrazza intorno alla vasca;
- accesso per la manutenzione possibile anche a giardino finito.
Risultato finale: ben integrata e ancora manutenibile

Un incasso riuscito fa sembrare la vasca parte della terrazza, ma mantiene accessibili i componenti tecnici dietro la finitura.
Il principio è semplice:
prima costruire per carichi, drenaggio e manutenzione; poi completare la finitura della terrazza.
Progetta sempre l’incasso intorno al modello effettivamente ordinato. Misure della vasca, posizione della stufa, raccordi, scarico e accessori opzionali possono cambiare da una configurazione all’altra.
Confronta per il tuo progetto
- Vedi le vasche idromassaggio da terrazzo
- Scopri la vasca da incasso TimberIN Nordic™ InGround
- Prepara base e fondo
- Confronta le stufe per vasche idromassaggio
Consiglio TimberIN: prima di chiudere la terrazza fotografa raccordi, valvole, scarico e percorsi dei tubi. Queste immagini sono molto utili per la manutenzione futura.
Per preparare il tuo progetto
Guide dettagliate
Collegare una stufa esterna
Controllare il circuito tra vasca e stufa, la sua posizione e i punti che devono restare sempre accessibili.
Vasca incassata nella terrazza
Tornare alla sequenza di struttura, acqua, ventilazione, accesso di manutenzione e verifica del disegno aggiornato.
Fondamenta per la sauna da esterno
Preparare a parte la base della sauna: geometria, appoggi e fasi di lavoro sono diversi da quelli di una vasca piena d’acqua.
I documenti da confermare prima della consegna
- variante, misure, volume, peso a pieno carico e appoggi confermati;
- terreno o struttura esistente verificati quanto necessario;
- superficie di appoggio piana, stabile e conforme al disegno;
- percorsi per pioggia, troppo pieno, svuotamento e perdite definiti;
- stufa, pompe, filtri, valvole e rivestimento ancora accessibili;
- linee di alimentazione protette e tecnici coinvolti individuati;
- consegna, scarico e posizionamento davvero possibili;
- permessi e regole locali verificati dal committente.
